淮河流域淠河金安段水污染綜合治理工程濕地基底防滲工程簡報

發布時間:2021-09-02 10:28 來源:阜陽市水利機械工程有限責任公司 閱讀次數:
【字體大?。?a href="javascript:doZoom(20)">大



一、工程概況

淮河流域淠河金安段水污染綜合治理工程-濕地基底防滲工程,對深度凈化塘進行場地預開挖平整,開挖至設計底高程為 22.5m 后,按照主體工程設計地形進行回填,按要求回填粘性土至 32.5m 高程,并對湖中心的島嶼進行地形塑造。

二、項目部建設

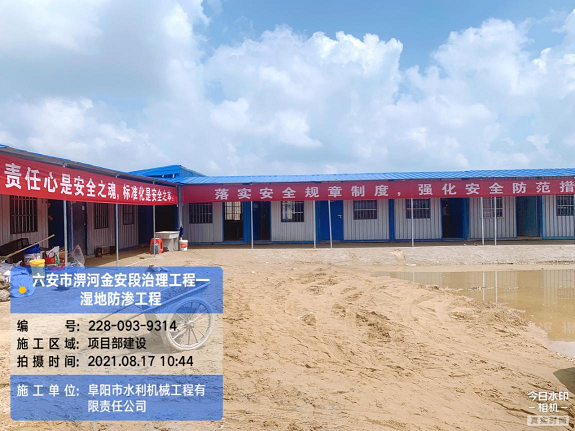

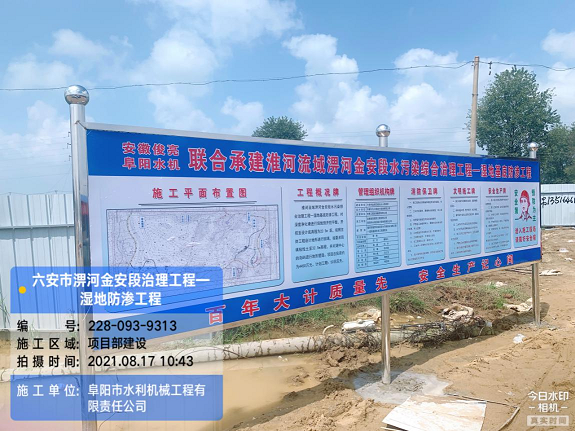

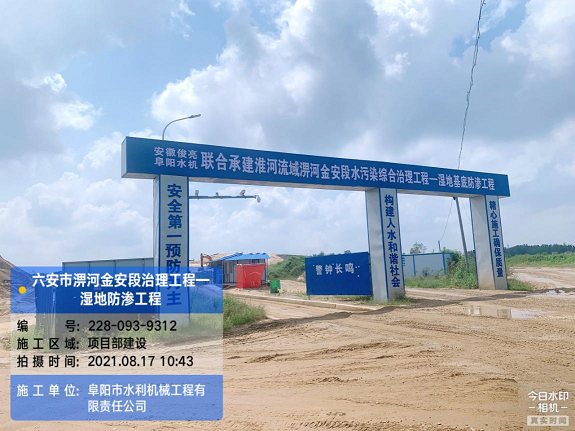

按照招投標文件要求,公司簽訂施工合同后立即組建項目部,,項目部設施工計劃科、質量安全科、設備器材科、財務核算科、綜合辦公室等科室。






三、施工進度

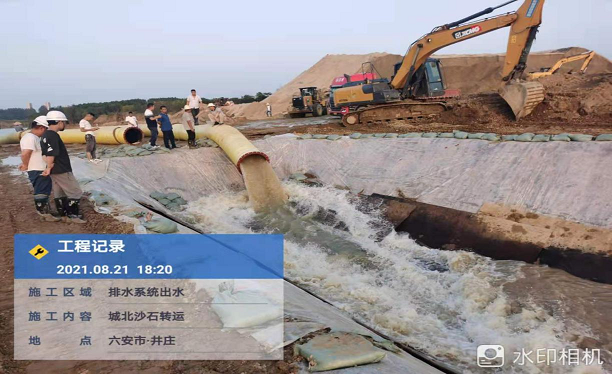

2021年8月21日,兩臺排水泵安裝調試完成,開始對基坑進行排水。

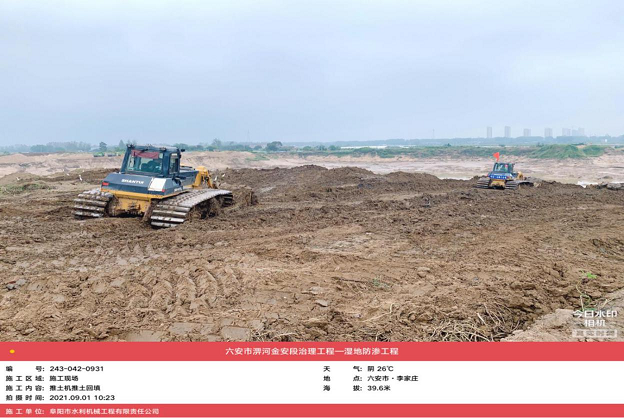

2021年9月1日,基坑排水基本完成,進行清表,土方回填。




四、疫情防控

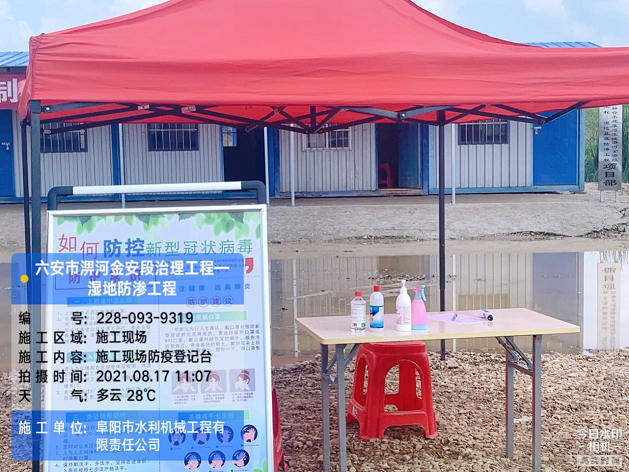

項目部嚴格按照當?shù)卣肮鞠掳l(fā)的疫情防控通知,做好項目疫情防控工作,落實疫情防控措施,建立疫情防控臺賬。




淮河流域淠河金安段水污染綜合治理工程

濕地基底防滲工程項目部

2021年9月2日
